达州气电二期工程第二条送出线路成功受电

来源:川投燃电 发布日期:2025-12-31 0

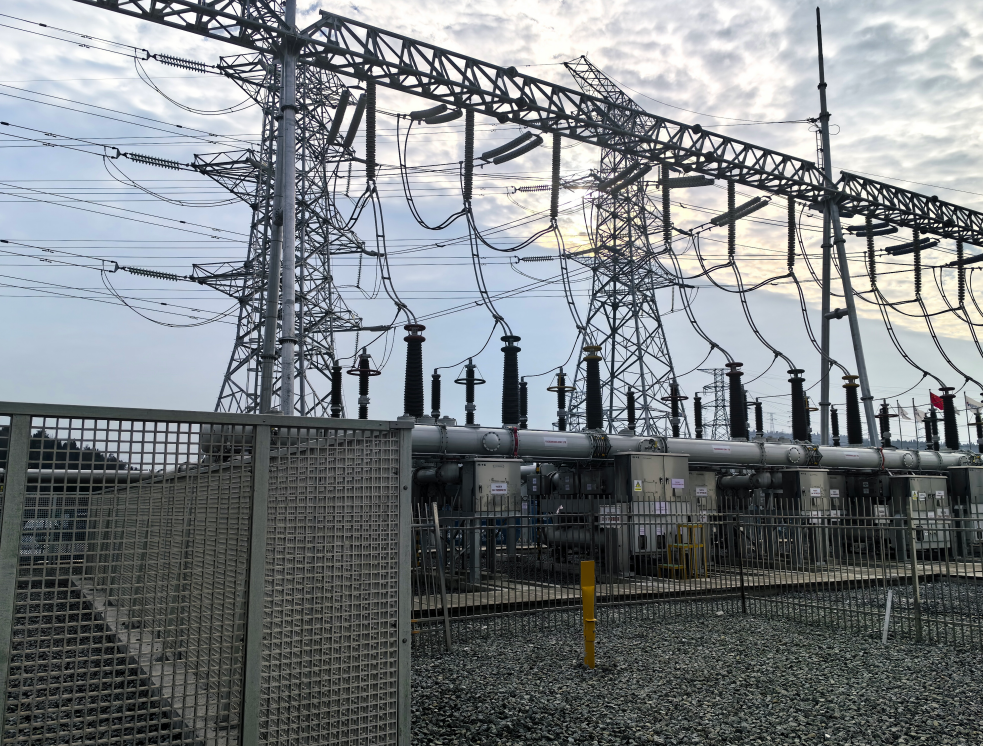

【川投燃电】达州气电二期工程第二条送出线路成功受电 (1)
【川投燃电】达州气电二期工程第二条送出线路成功受电 (2)

12月27日9时48分,随着四川省电力调控中心下达投入220千伏绥檀线重合闸功能的调度指令,220千伏绥芭、绥檀线顺利完成24小时试运行,标志着达州气电二期工程第二条送出线路受电及试运工作一次成功。截至目前,项目220千伏GIS系统及送出工程已全面竣工,不仅为4号机组后续整套启动调试、投产发电打通关键链路,更将为春节保供及迎峰度冬期间区域电力稳定供应筑牢“能源屏障”,对优化川东北能源结构、保障国计民生具有重要现实意义。

据介绍,达州气电二期工程送出线路采用同塔双回设计,包含两条并行输电线路,兼具输电容量大、占用通道少、供电可靠性高的技术优势,是区域电力输送网络的重要组成部分。其中第一条线路已于6月15日完成受电,成功配合3号机组完成调试及迎峰度夏保供任务,当前保持安全稳定运行状态。此次投运的第二条线路由绥芭线、绥檀线组成,其顺利投运进一步完善了川东北地区电力输送格局,显著提升了电力供应的可靠性与灵活性,为应对冬季用电高峰、保障重点区域用电需求提供了坚实保障。

项目建设过程中,达州气电始终坚守“安全第一、质量至上”原则,在技术创新与管理优化上持续发力。针对反向送电操作复杂、调度协同要求高的特点,团队创新采用“三维模拟预演+分级管控”模式,提前排查消除各类安全隐患30余项;依托数字化管控平台,实现施工进度、技术参数、安全质量的实时监控,大幅提升了工程建设效率与精准度。相关技术成果已形成3项实操标准,为同类工程建设提供了可借鉴的实践经验。

为确保受电工作安全有序推进,达州气电提前谋划、统筹部署,建立多方协同联动机制。受电前,组织各参建单位开展全面技术交底、危险点排查分析及投产方案预演,细化操作流程、明确责任分工;在四川省电力调控中心统一调度下,各参建单位严格执行《220千伏绥芭、绥檀线启动投产方案》,规范开展各项操作,全程强化安全管控,确保各环节无缝衔接、高效推进。

12月24日10时10分,四川省电力调控中心下达送电预令,绥芭、绥檀线受电工作正式启动。此次送电采用芭蕉220千伏变电站、檀木220千伏变电站向达州气电二期项目反向送电模式,涉及继电保护措施调整、220千伏母线倒闸操作、3号机组启机带负荷测试等99项调度操作任务。经过全体参建人员约72小时的连续奋战,送电及试运工作圆满完成,实现一次成功投运。

四川省能源局相关负责人表示,达州气电二期工程作为区域重要能源保障项目,其送出线路的全面投运,将进一步增强川东北地区电力供应的稳定性和灵活性,为地方工业生产、民生用电提供坚实保障,对推动区域经济社会高质量发展具有重要作用。

下一步,达州气电将以此次线路受电成功为契机,锚定4号机组投产发电目标,加快推进整套启动调试工作,从严把控工程质量、安全、进度关键节点,确保机组按期并网发挥效能。公司将持续扛牢电力保供政治责任,在春节及迎峰度冬关键时期,充分释放项目清洁高效的能源供给潜力,为守护区域能源安全、助力地方经济社会高质量发展注入持久动力。
