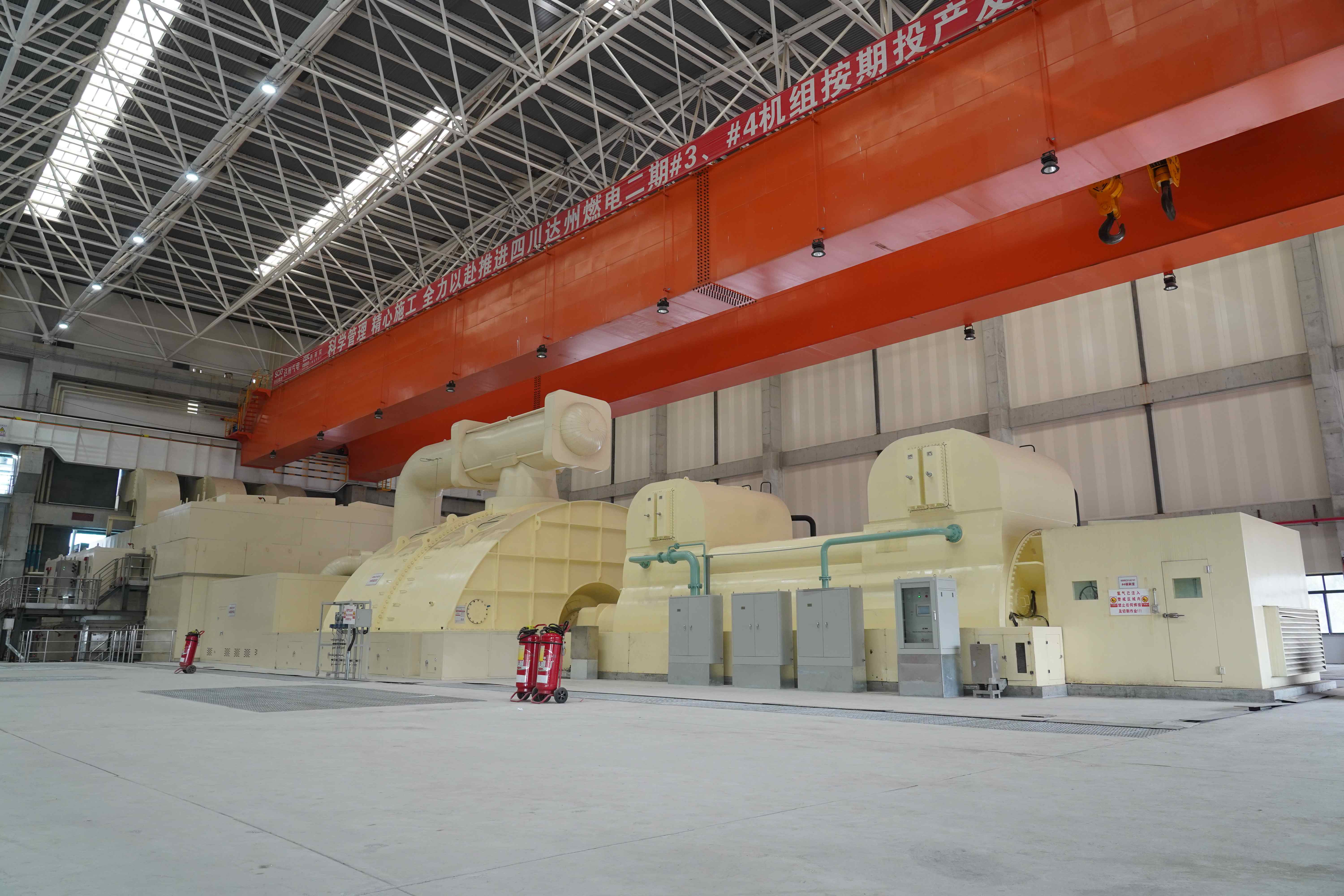

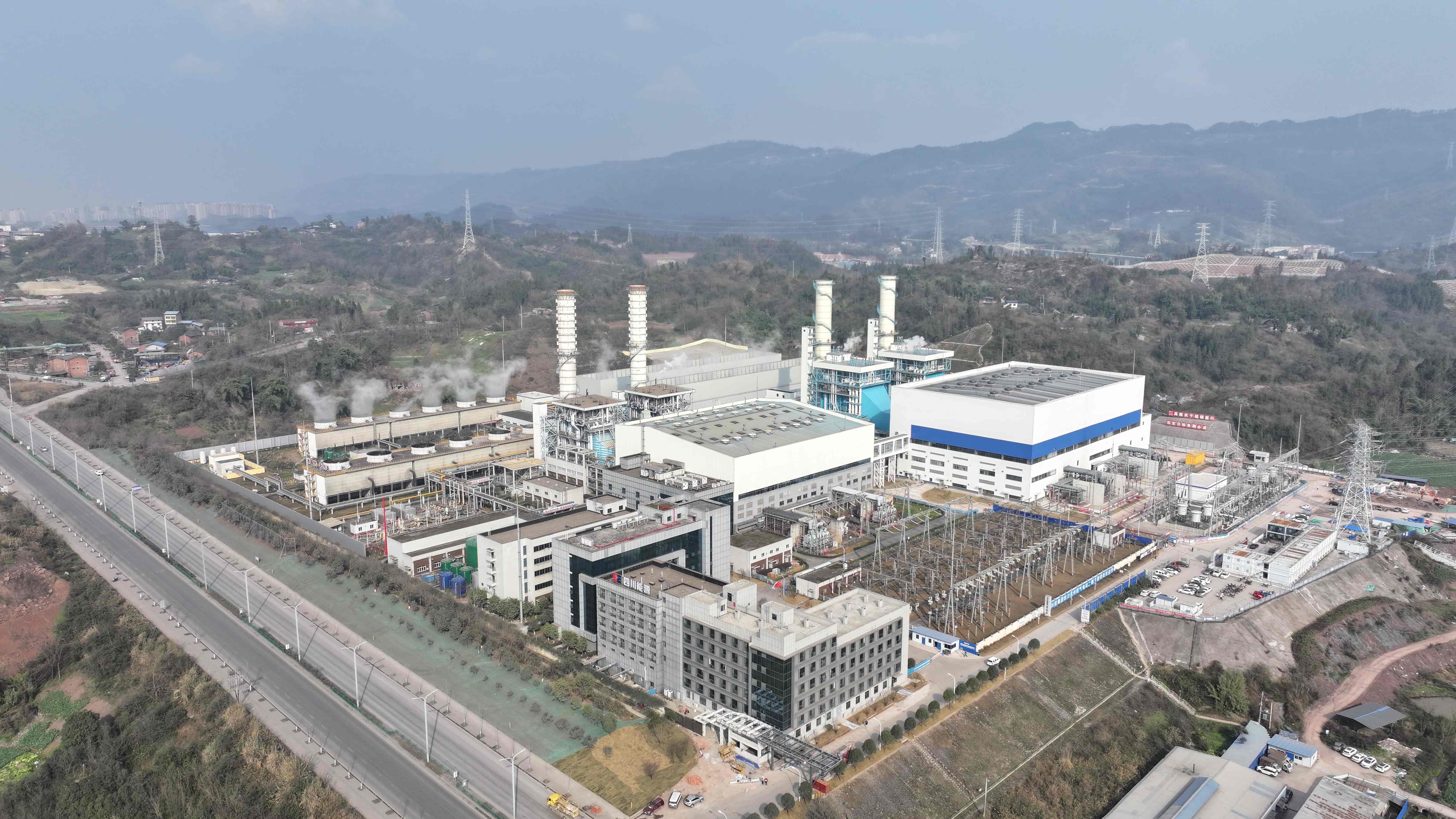

2月7日13时18分,四川省“十四五”重点建设项目——达州燃气电站二期工程项目4号机组顺利完成168小时试运行,正式投入商业运营。随着4号机组正式投运,达州燃气电站(一期+二期)总装机容量跃升至218万千瓦,成为四川省最大装机规模的燃气电站。项目的全面建成,将显著提升全省电力供应可靠性与调峰能力,为西南地区能源结构优化及成渝地区双城经济圈能源安全提供有力支撑。
达州燃气电站二期工程项目是四川省“十四五”能源发展规划重点建设项目,对增强川东北负荷区域电力保障能力、促进天然气资源就地转化和清洁高效利用具有重要意义。工程自2023年11月开工建设以来,公司科学谋划、精心组织,参建各方协同攻坚、规范施工,有效应对场地狭窄、设备供货延迟、极端天气频发等困难挑战,确保工程按计划顺利推进。项目4号机组自1月25日首次并网调试以来,相继实现燃机燃烧调整、汽轮机冲转、超速试验、涉网试验及甩负荷试验等关键节点试验一次成功,各项指标均达到设计要求,为今日一次性通过168小时试运行奠定了坚实基础。
展望未来,达州气电将继续保持严谨务实工作作风,进一步强化责任担当、深化精益管理,全力确保机组安全、稳定、经济、高效运行,高质量践行“顶峰保供”政治责任和民生承诺,着力打造行业一流燃气发电标杆企业。
达州市能源产业发展局副局长李单,达州高新区管委会副主任张拯霖,川投燃电党委书记、董事长姚欣,党委副书记、董事、总经理邓锐,总工程师(技术总监)李旭东,西南电力设计院副总经理张映桢,湖北电建副总经理段勇刚,东方设计副总经理王红山等出席投产仪式。仪式上,参建各方代表共同签署了机组移交生产交接书。
